メインコンテンツまでスキップ

第27章:トレースでボトルネックを特定する🧯⏱️🧵

ねらいはコレ👇✨ **「遅い場所を“指差し”できる」**ようになること! トレース(Trace)って、1リクエストの旅を 時間つきで可視化してくれるから、どこで時間が溶けたかが一発で分かるようになるよ〜😳💡


1) ボトルネックってなに?🐢➡️🚀

ざっくり言うと👇 全体の待ち時間を一番支配してる区間のこと!

  • 例:全体 2.0 秒のうち、DBが 1.6 秒 → DBが主犯👮‍♀️💥
  • 例:外部API待ち 1.2 秒 → 外部I/Oが主犯📡⏳

トレースは、この「主犯」を **Span(スパン)**の長さで見つける道具だよ🧵✨ .NETのトレースは System.DiagnosticsActivity/ActivitySource がベースになってて、OpenTelemetry(OTel)と噛み合う形になってるよ〜🧠🔧 (OpenTelemetry)

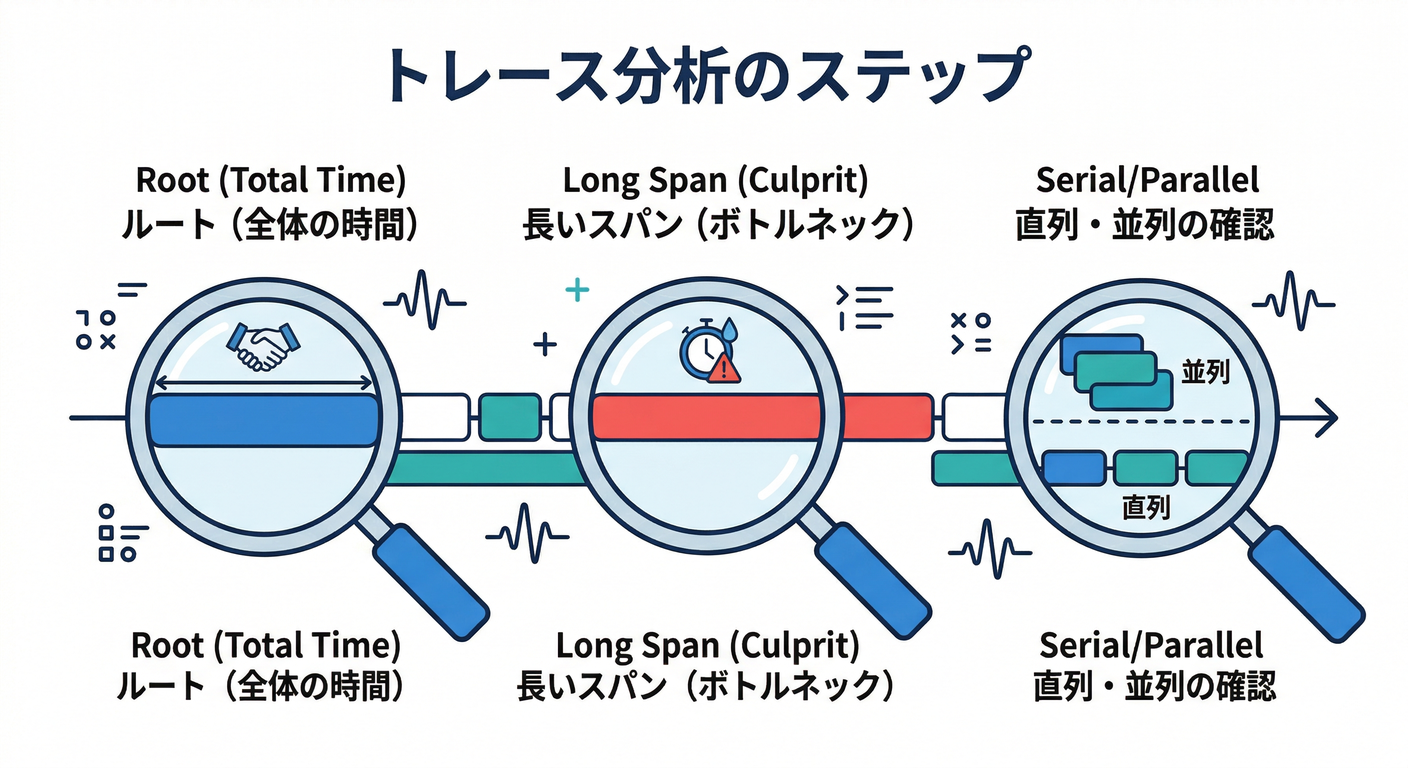

2) トレースの見方:最強の3ステップ🕵️‍♀️✨

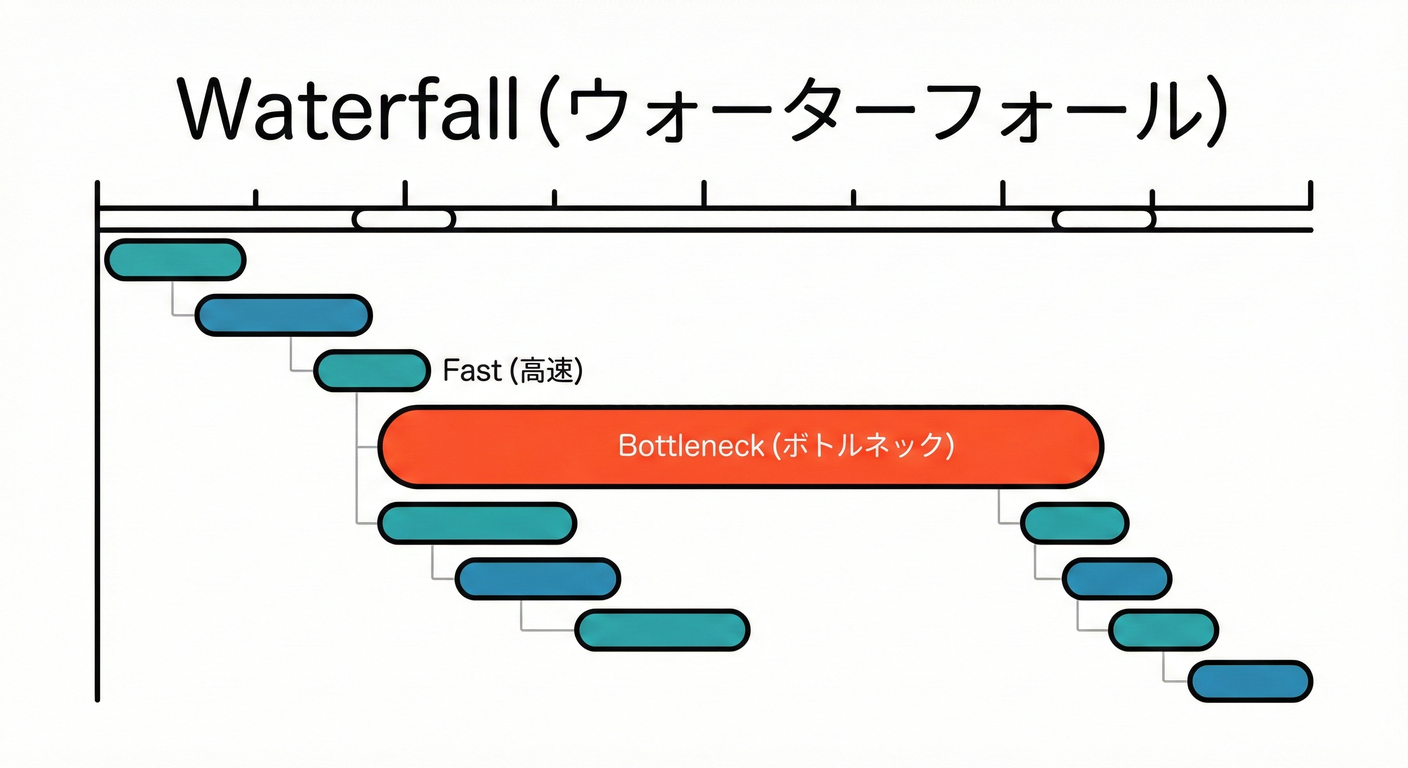

画像を挿入予定

ステップA:まず「一番上(Root)」の時間を見る⏱️

Root(サーバーが受けたリクエストのSpan)が 全体時間だよ。

ステップB:次に「長いSpan」を探す🔍

タイムライン(ウォーターフォール)で 棒が長いSpanが怪しい! トレースのタイムライン表示って「そのリクエスト中に何してたか」を俯瞰するのが得意だよ👀 (Elastic)

ステップC:「直列」か「並列」かを見る🧠

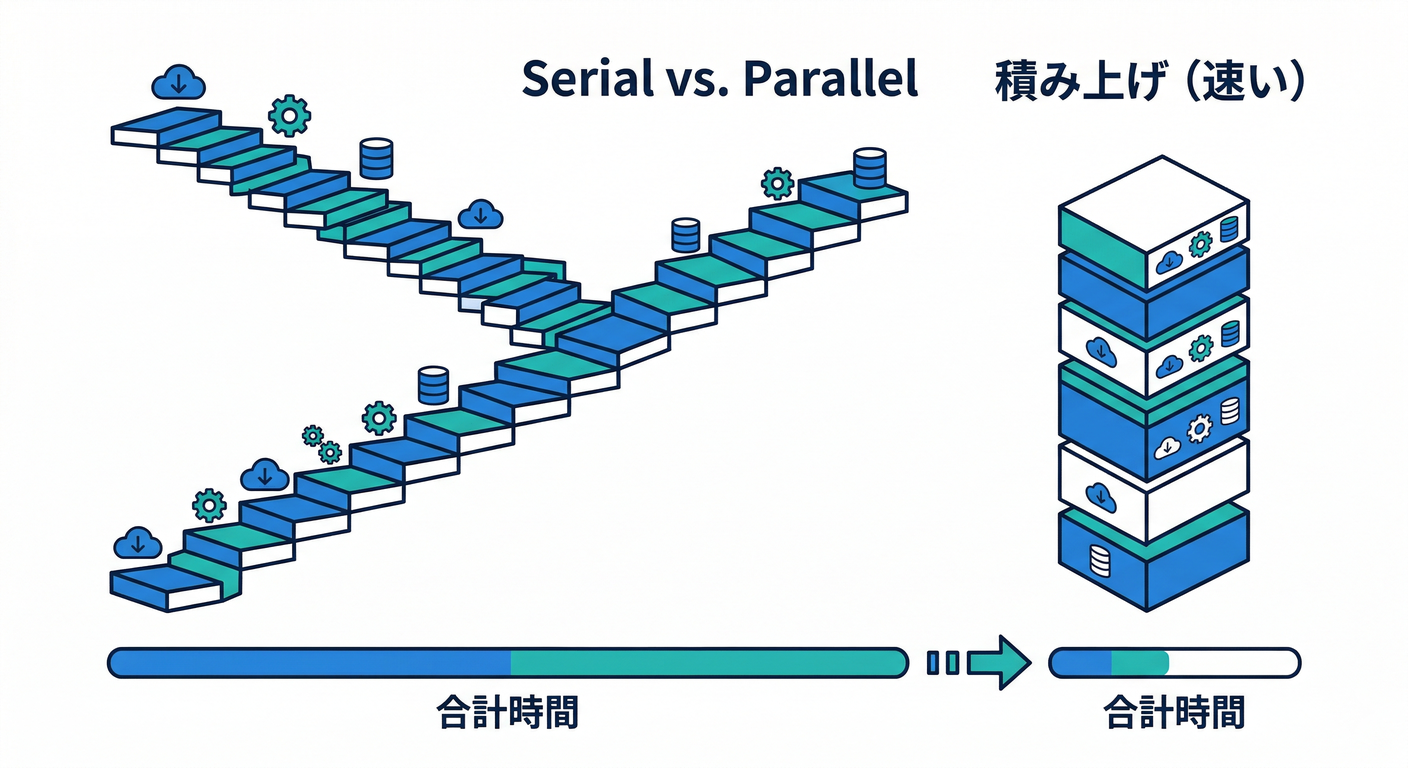

observer_cs_study_027_serial_vs_parallel

  • **直列(順番待ち)**なら、長いSpanがそのまま全体を伸ばす😇
  • 並列なら、合計は長く見えても「実際の支配」は別のSpanだったりする⚡

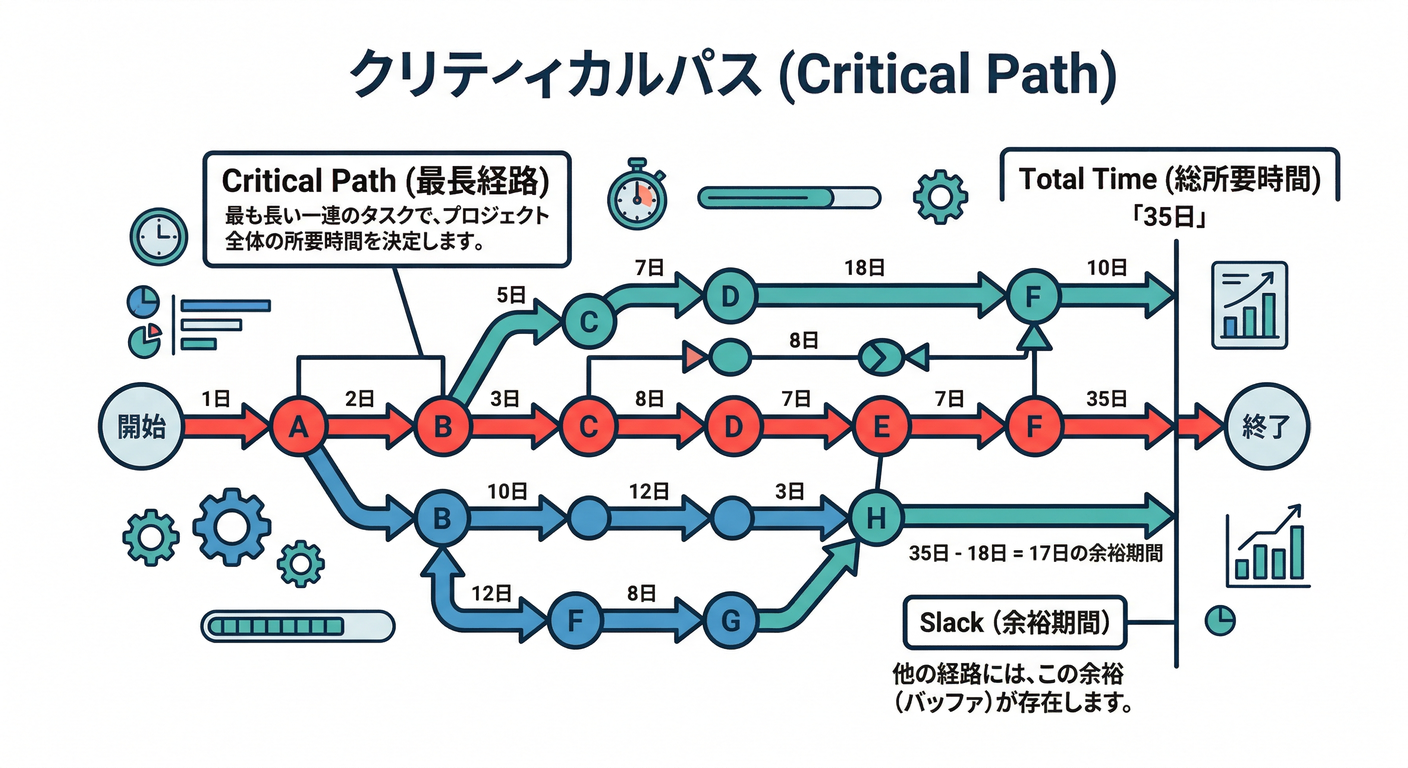

ここで大事なのが👇 **“クリティカルパス(最長の道)”**を意識すること!🧠🧵

observer_cs_study_027_critical_path

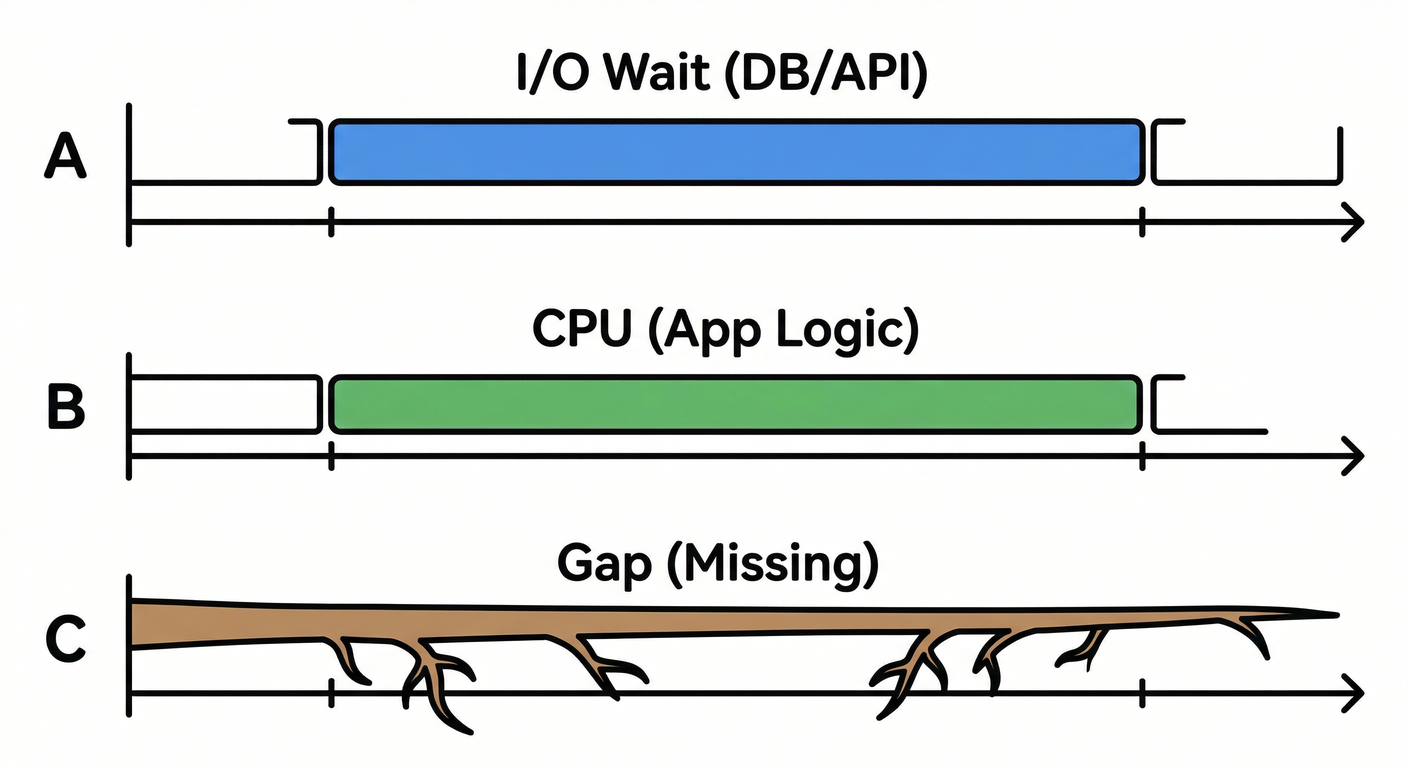

3) 典型パターンで「犯人当てゲーム」しよ🎯😈

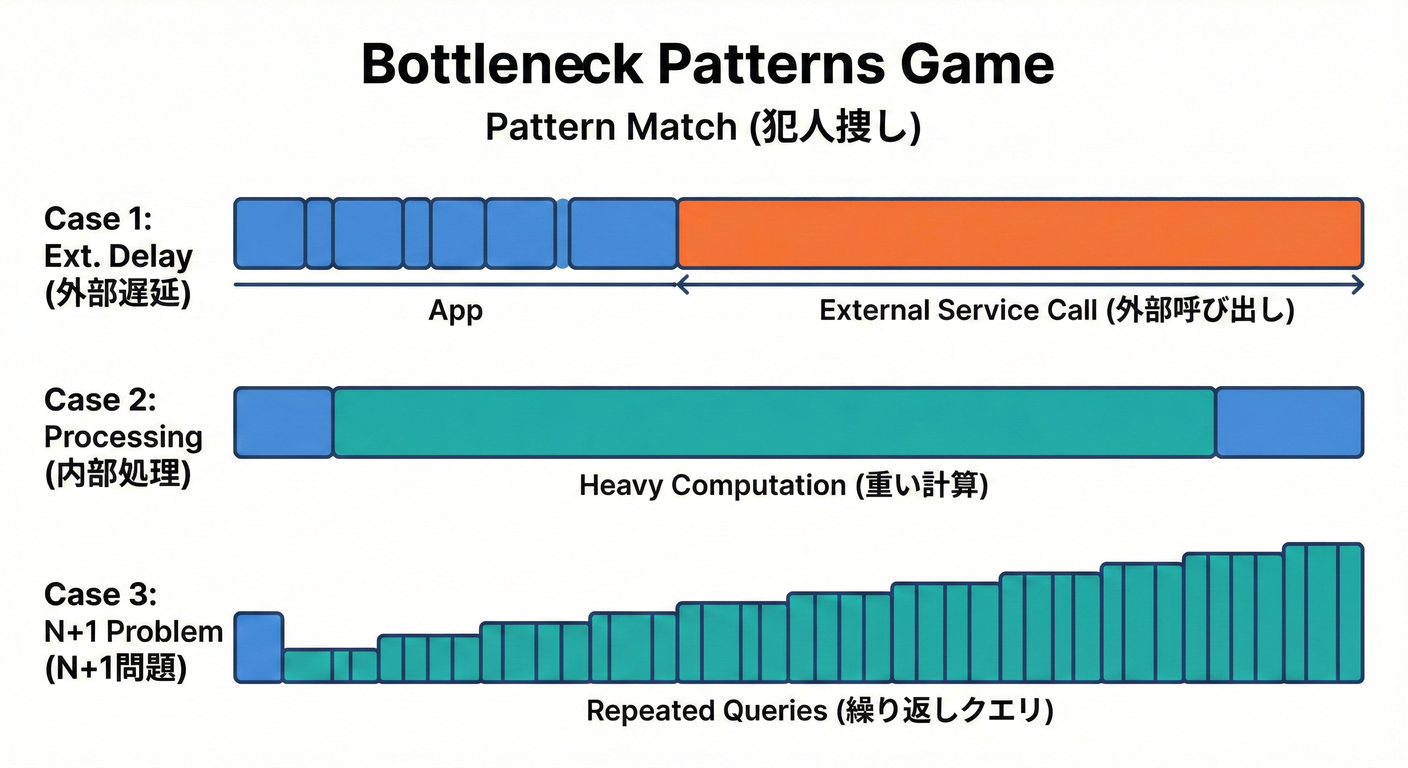

画像を挿入予定

パターン① 外部I/Oが遅い(DB・外部API・ファイル)📡🗄️

見え方👇

  • http.client / db 系のSpanがドーンと長い
  • Rootの中の 大部分を外部待ちが占める

対策の方向性👇

  • タイムアウト・リトライ設計(やりすぎ注意)⏳
  • キャッシュ🧊
  • DBならインデックス/クエリ見直し🔧
  • 外部APIなら回数削減(まとめて呼ぶ)📦

パターン② アプリ内部が遅い(CPU・重い処理)🔥🧠

見え方👇

  • business.logic みたいな 自作Spanが長い
  • 外部I/Oは短いのに、Rootが長い

対策の方向性👇

  • ループ/アルゴリズム改善🔁
  • JSONシリアライズ量削減📦
  • 余計な変換や巨大オブジェクト削減🧹

パターン③ Rootは長いのに、子Spanが短い(空白がある)🕳️😱

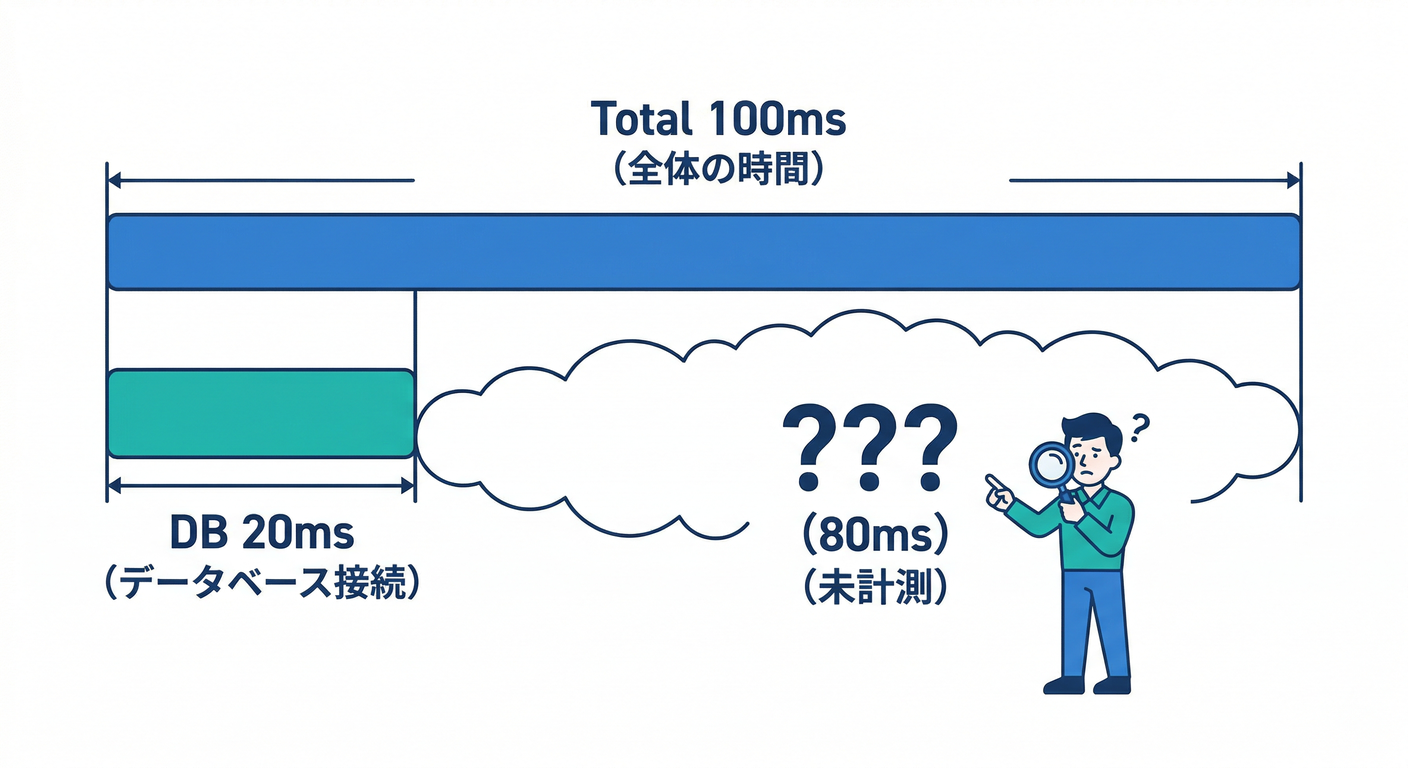

observer_cs_study_027_gap_analysis

これ、めっちゃあるある! **「測れてない時間」**があるってこと。

解決👇

  • Spanの切り方を増やす(手動計装)🧵
  • 使ってるライブラリの計装を有効化する🔧 OpenTelemetryの自動/ライブラリ計装は対応範囲がどんどん広がってるよ📈 (OpenTelemetry)

4) Spanに“意味”を足すコツ🎒✨(最小で効く!)

✅ タグ(属性)は「絞り込み」に効く🏷️

HTTP系の属性名は、できれば セマンティック規約に寄せると後で超ラク! (ツール側も理解してくれる✨) (OpenTelemetry)

例:

  • http.request.method
  • http.response.status_code
  • server.address など (OpenTelemetry)

✅ イベントは「途中経過メモ」📝

observer_cs_study_027_span_events

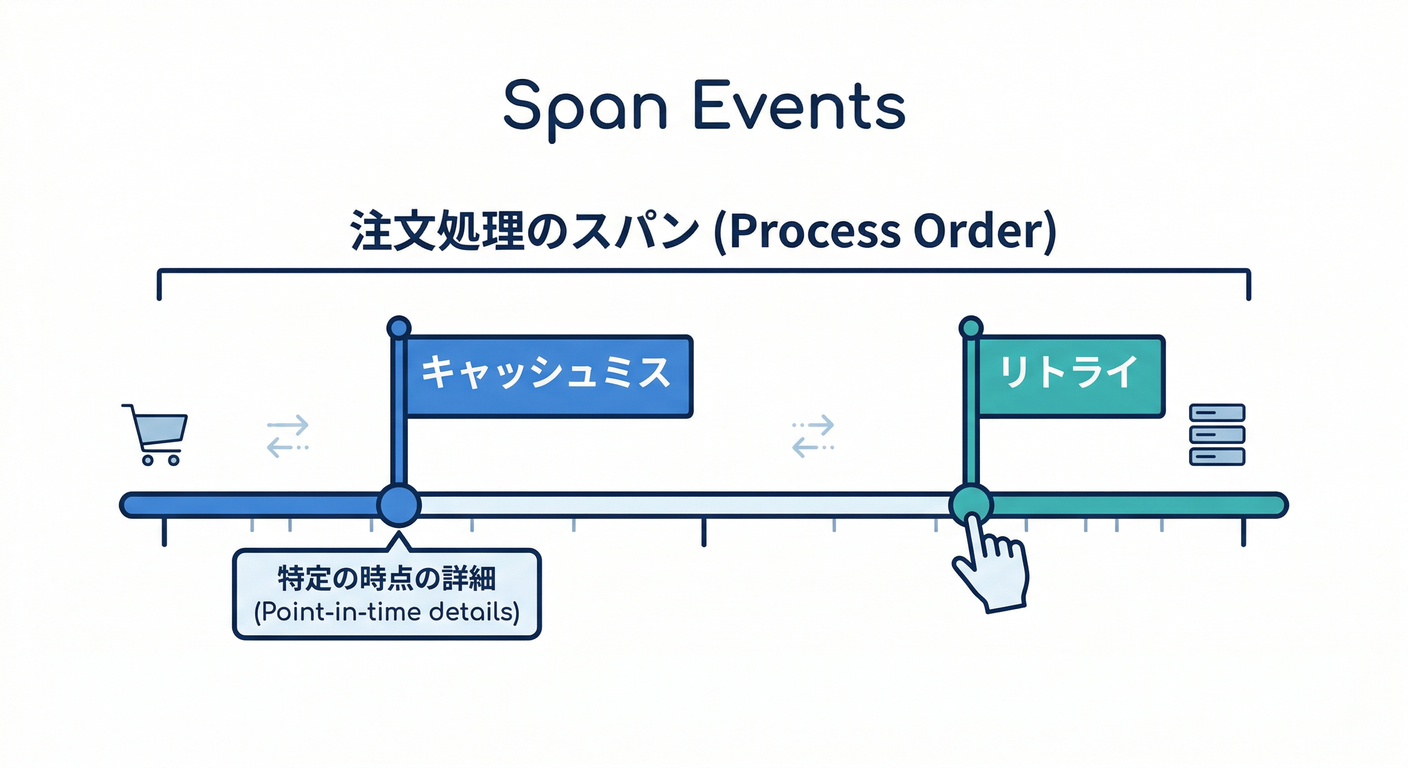

“Spanの途中”に出来事を残せるよ! .NET だと Activity.AddEvent(...) がある🥳 (Microsoft Learn)


5) 実装例:ボトルネック調査に強い「Spanの切り方」🧵🔧

例:自作Spanで「業務処理」を囲う(最小形)✨

using System.Diagnostics;

static class Telemetry
{
public static readonly ActivitySource ActivitySource = new("MyApp");
}

app.MapGet("/work", async () =>
{
using var activity = Telemetry.ActivitySource.StartActivity("work.do"); // Span名は読みやすく🏷️

// 例:属性(タグ)を付ける(あとで絞り込める!)
activity?.SetTag("work.kind", "demo");
activity?.SetTag("user.tier", "free"); // ※cardinality注意(ID直入れは基本NGね💦)

// “途中経過”イベント
activity?.AddEvent(new ActivityEvent("step.start"));

// わざと遅くする(ボトルネックの練習用)
await Task.Delay(800);

activity?.AddEvent(new ActivityEvent("step.end"));

return Results.Ok(new { ok = true });
});

6) 実践:遅延シナリオを作って「犯人」を当てる🐢🔍✨(演習)

🎬 シナリオを3つ用意するよ!

同じ /work でも 遅さの理由を変える!

  1. 外部I/O遅延(擬似API待ち)📡
  2. CPU遅延(重い計算)🔥
  3. 計測漏れ遅延(Spanが足りない)🕳️

✅ ゴール:トレースからこう言えること!

  • 「遅いのは 外部待ち」or「アプリ内処理
  • 「Spanが足りなくて 見えてない

7) UIでの調査の“型”🧭✨(迷子にならない)

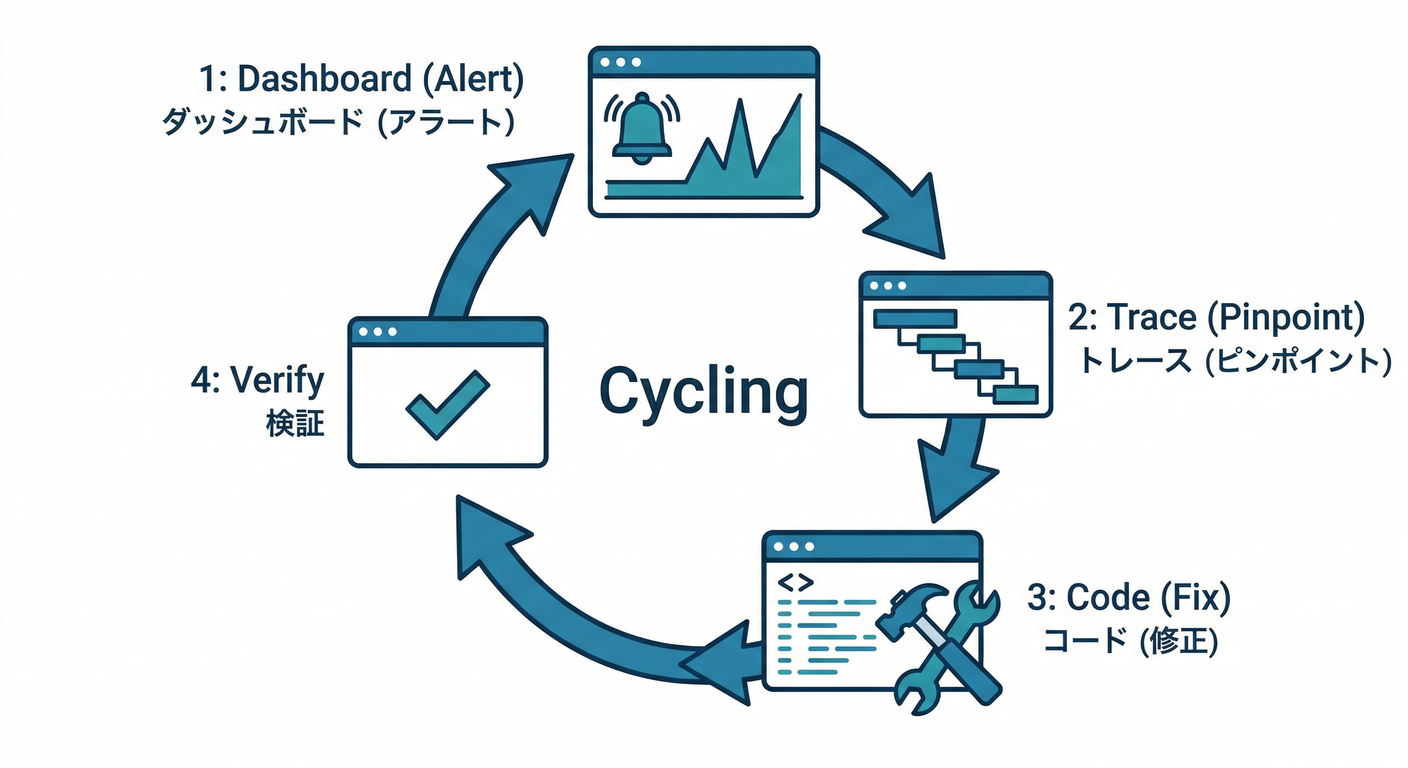

observer_cs_study_027_investigation_workflow

Aspire Dashboard みたいに ログ/トレース/メトリクスを一緒に見れるUIがあると、調査が超スムーズだよ〜! トレースは「リクエストがどんな経路で処理されたか」を見せてくれて、ボトルネック特定に役立つってハッキリ言われてる👍 (Aspire)

調査の順番テンプレ👇🧡

  1. **遅いリクエスト(duration大)**を選ぶ⏱️
  2. タイムラインで 一番長いSpanを探す🔍
  3. それが 外部I/O業務処理か分類🧠
  4. 「Rootと子Spanの差(空白)」があれば 計測追加🧵
  5. 直したら 同じシナリオでもう1回(改善が数字で見える)🎉

8) 仕上げ:チェックリスト✅💖

トレースでボトルネック特定できる人の見方👇

  • Rootの時間=全体をまず見た?⏱️
  • 一番長いSpanを見つけた?🔍
  • それは外部I/O?アプリ内?分類できた?📡🔥
  • Rootが長いのに子Spanが短いなら、計測漏れを疑った?🕳️
  • 直列/並列を意識して「支配してる道」を見た?🧵🧠
  • Spanにタグ/イベントを足して、次の調査が楽になった?🏷️📝 (Microsoft Learn)

9) AI活用(Copilot / Codex など)🤖✨

おすすめの聞き方(コピペOK)👇😍

  • 「このトレースで一番支配してるSpanはどれ?直列/並列も考えて理由つきで教えて」🧵
  • 「Rootが長いのに子Spanが短い。計測をどこに追加するのが最小で効果的?」🕳️
  • 「このSpan名とタグ設計、後で検索しやすい?セマンティック規約寄せの改善案ちょうだい」🏷️✨ (OpenTelemetry)
  • 「ボトルネックが外部APIっぽい。タイムアウト/リトライ/キャッシュの設計を“やりすぎない範囲”で提案して」📡⏳

次の章(28章)で、ここで見つけたボトルネックを ログ×メト×トレで一本の導線にして「調査の勝ちパターン」にしていくよ〜🧩🔗🎉
